تكلفة تشطيب فيلا 300م من الصين 2026 — دليل التكاليف، المخاطر، واتخاذ القرار

آخر تحديث: يوليو 2026 | وقت القراءة: 12 دقيقة | هذا الدليل مبني على BOQ وجداول كميات لمشاريع توريد فلل في السعودية (2024–2026)

المؤلف: فريق توريد سكاي لاين — متخصصون في توريد مشاريع فلل سكنية من الصين. فريقنا مقيم في الصين ويدير عمليات التصنيع والفحص والشحن لمشاريع في الرياض، جدة، والدمام.

تنويه: الأرقام تقديرية مبنية على جداول كميات (BOQ) فعلية. الأسعار النهائية تعتمد على المواصفات الدقيقة، الكمية، سعر الصرف، والمورد المختار. كل تقدير مرتبط بفئة السوق المذكورة (اقتصادي/متوسط/فاخر). الأسعار FOB (ميناء الشحن الصيني) ما لم يذكر خلاف ذلك.

⚡ إجابة سريعة — تكلفة تشطيب فيلا 300م من الصين 2026: الفئة الاقتصادية 350–450 ألف ريال. المتوسطة 500–700 ألف. الفاخرة 800 ألف–1.1 مليون. تشمل المواد والتشطيب (FOB) ولا تشمل الشحن والتركيب. المدة: 16–24 أسبوعاً. العوامل المؤثرة: جودة الخامات، درجة التخصيص، حجم الطلب، والمورد. اطلب BOQ تقديري ←

💡 خلاصة سريعة لمن لا يملك وقتاً: فيلا 300م² تشطيب متوسط ≈ 500–700 ألف ريال شامل الشحن والتركيب مع احتياطي 15%. المدة: 16–24 أسبوعاً. اطلب BOQ تقديري لمشروعك ←

1. هيكل التكلفة — من أين تذهب أموالك

أي مشروع توريد تشطيب من الصين يتوزع على 4 مكونات رئيسية. فهم هذه النسب يمنع المفاجآت:

المكونالنسبةمثال (600,000 ريال)
الخامات والتصنيع55%330,000 ريال
الشحن والخدمات اللوجستية20%120,000 ريال
التخصيص والتشطيبات15%90,000 ريال
احتياطي المخاطر10%60,000 ريال

ملاحظة: النسبة الأعلى (55%) للخامات تعني أن جودة المواد هي المحرك الأكبر للتكلفة. التوفير الحقيقي يأتي من اختيار الخامات الذكي، ليس من الضغط على المورد.

هناك تكاليف غير مباشرة أيضاً يجب أن تضعها في حسبانك: فرق سعر الصرف (FX Risk) — أغلب العقود بالدولار، وتقلبات السعر تؤثر على التكلفة النهائية. تأمين الشحن للمواد عالية القيمة. تكلفة إدارة المورد (sourcing management) التي تشمل زيارات المصنع، الفحص، والتواصل المستمر — هذه التكلفة تقل إذا كنت تتعامل مع شريك توريد متكامل مثل سكاي لاين.

📊 سكاي لاين Internal Benchmark — نطاقات BOQ لمشاريع 2024–2026: بناءً على BOQ لـ 14 مشروع فيلا (متوسط المساحة 310م²)، النطاق الفعلي لتكلفة المواد (FOB) كان بين 280,000–520,000 ريال. أعلى نسبة تجاوز مسجلة عن الميزانية المخططة: 18%. أقل نسبة: 2%. متوسط نسبة احتياطي المخاطر المستخدم: 13%. البيانات متاحة للمقارنة عند الطلب.

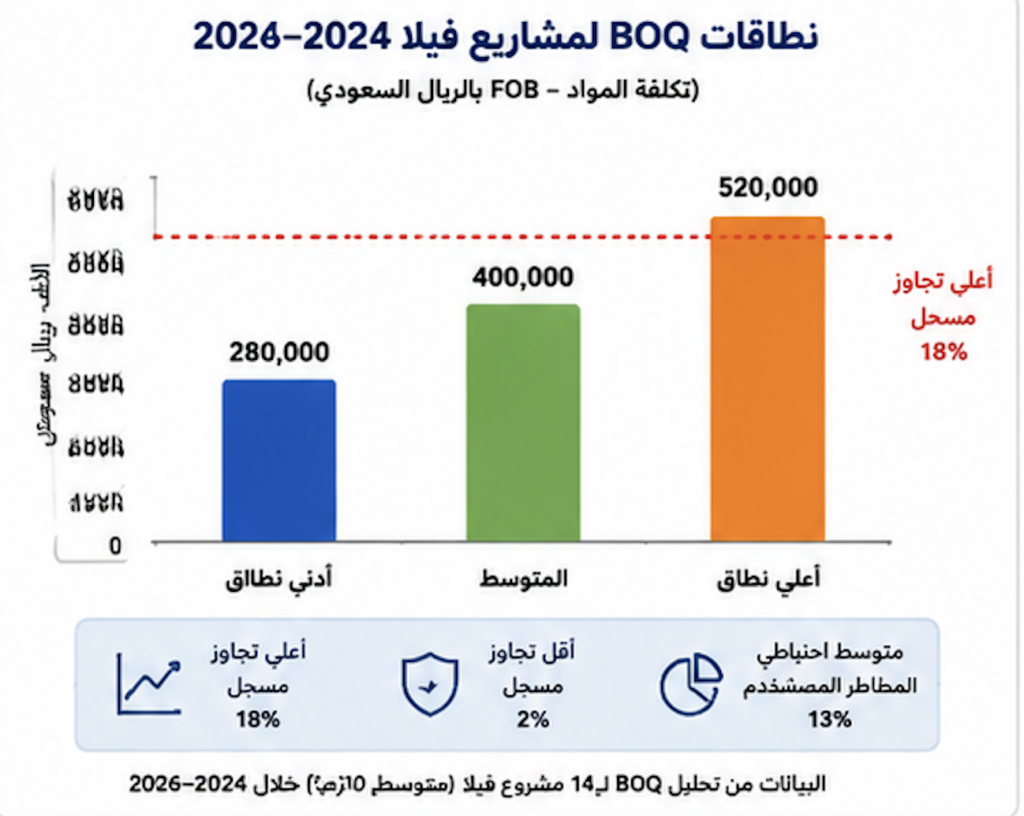

رسم بياني يوضح نطاقات BOQ لمشاريع توريد فلل 2024–2026 — أقل تكلفة 280 ألف وأعلى 520 ألف ريال
الشكل 2: نطاقات BOQ الفعلية لمشاريع فيلا — تحليل 14 مشروع (2024–2026)

2. خريطة التوريد — من التصميم إلى الشحن

هذه هي العملية الفعلية لتوريد تشطيب فيلا من الصين، خطوة بخطوة:

  1. التصميم وإعداد جدول الكميات (BOQ): تحديد المواصفات الدقيقة لكل بند. هذه الخطوة تحدد 80% من نجاح المشروع.
  2. اختيار الموردين (Supplier Shortlist): فريقنا يزور 3–5 مصانع، يقيم الجودة، ويقدم عروض أسعار مقارنة.
  3. اعتماد العينات: عينات فيزيائية قبل أي التزام تصنيعي. لا نبدأ إنتاجاً بدون اعتماد.
  4. التصنيع والإنتاج: 6–10 أسابيع حسب حجم الطلب. تقارير أسبوعية مصورة.
  5. الفحص (QC): فحص في منتصف الإنتاج + فحص ما قبل الشحن. يمنع 90% من مشاكل الجودة.
  6. الشحن والتسليم: حاوية بحرية من الصين إلى السعودية (3–4 أسابيع) + تخليص جمركي + تركيب.

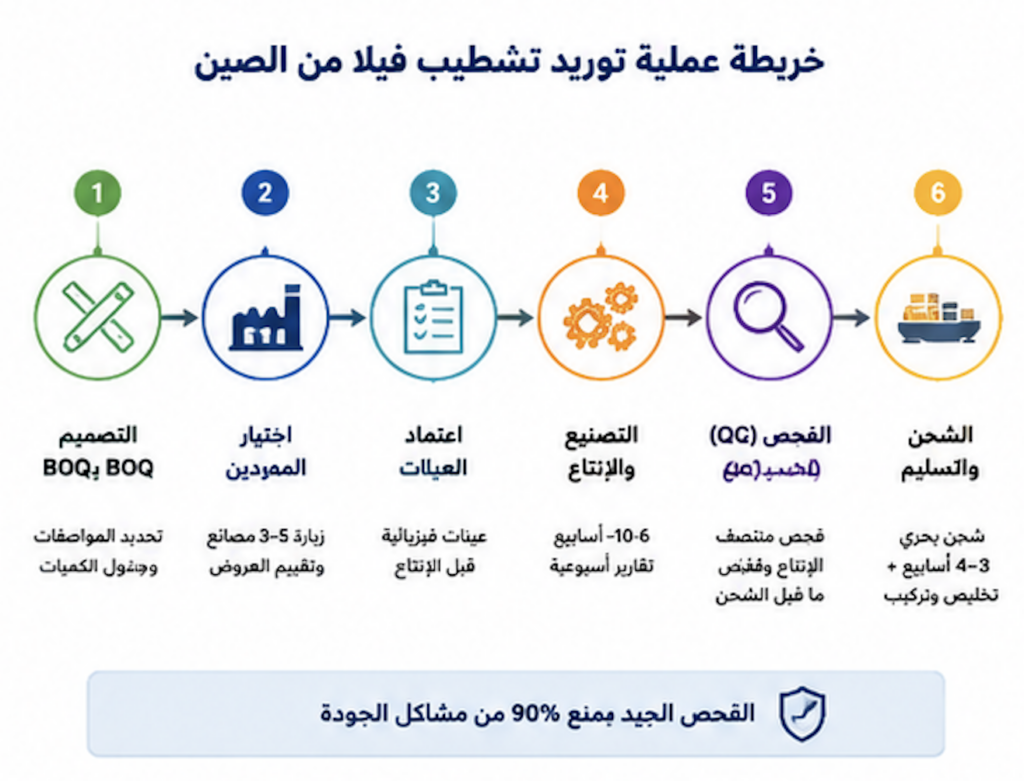

خريطة عملية توريد تشطيب فيلا من الصين — 6 مراحل: تصميم، اختيار مورد، عينات، تصنيع، فحص، شحن
الشكل 3: مسار التوريد الكامل — من التصميم إلى التركيب في الموقع

3. قائمة الأسعار التفصيلية — 3 فئات جودة

النطاقات أدناه مبنية على BOQ لمشاريع فيلا 300م² (4 غرف، 3 حمامات). كل فئة تختلف في الخامات ومستوى التشطيب:

البنداقتصاديمتوسطفاخر
غرف النوم (للقطعة)25,000–40,00040,000–65,00065,000–100,000
غرفة المعيشة40,000–60,00060,000–100,000100,000–160,000
المطبخ الرئيسي35,000–55,00055,000–90,00090,000–150,000
الحمام (للقطعة)10,000–15,00015,000–25,00025,000–45,000
الإضاءة والنجف15,000–25,00025,000–40,00040,000–70,000
الأبواب الداخلية (للقطعة)2,000–4,0004,000–8,0008,000–15,000
الشحن والتركيب (إجمالي)25,000–35,00035,000–50,00050,000–80,000
مخطط دائري يوضح توزيع التكلفة النموذجي: 55% خامات، 20% شحن، 15% تخصيص، 10% احتياطي مخاطر
الشكل 1: توزيع التكلفة النموذجي — تحليل BOQ لمشاريع فيلا 2024–2026

فئة اقتصادي: MDF وتشطيبات قياسية. متوسط: مزيج MDF + خشب طبيعي. فاخر: خشب طبيعي صلب + أسطح كوارتز/كوريان. سعر الصرف: 1 USD ≈ 3.75 SAR.

لماذا الفئة الفاخرة أغلى 2.5 مرة؟ ليس فقط الخامات — بل: (1) الخشب الطبيعي الصلب يحتاج تصنيعاً يدوياً أبطأ (2) التصميم المخصص يضاعف وقت الهندسة (3) التشطيبات الخاصة (دهانات يدوية، تطعيمات) تزيد تكلفة العمالة 3–5 أضعاف. الفرق الحقيقي في العمالة والتخصيص، وليس في المواد وحدها.

تقديرك الأولي: اختر الفئة المناسبة لمشروعك واضرب × الكميات. مثلاً فيلا متوسطة: (4 غرف × 50,000) + معيشة 80,000 + مطبخ 70,000 + (3 حمامات × 20,000) + إضاءة 30,000 + (8 أبواب × 6,000) + شحن 40,000 = 528,000 ريال. أضف احتياطي 15% ≈ 607,000 ريال.

4. مقارنة المصادر — الصين، محلي، أوروبا

اختيار المصدر مقايضة بين التكلفة، الوقت، المخاطرة، والجودة. إليك المقارنة:

المعيارالصينمحليأوروبا
التكلفة (فيلا 300م)350 ألف–1.1 مليون600 ألف–1.8 مليون1.2 مليون–3 ملايين+
المدة16–24 أسبوعاً4–8 أسابيع12–20 أسبوعاً
التخصيصعاليمحدودعالي جداً
مخاطر التعاملمتوسطة–عاليةمنخفضةمنخفضة
ثبات الجودةمتغيرثابتثابت وعالي
التوصية✔ مناسب لـ 70%✔ لـ 20%✔ لـ 10%

خلاصة المقارنة بناءً على تحليل BOQ لمشاريعنا: في مشاريع الفلل المتوسطة (500–800 ألف ريال)، الصين كانت الخيار الأفضل من حيث التوازن بين الجودة والتكلفة. المحلي مناسب للجداول الضيقة. أوروبا للمشاريع التي تتطلب علامة تجارية ترفع قيمة العقار.

الخلاصة: لايوجد مصدر “أفضل مطلقاً”. القرار يعتمد على ميزانيتك، جدولك، وأولوياتك. جدول المقارنة أعلاه يساعدك على التحديد.

مقارنة بين التوريد من الصين والمحلي وأوروبا من حيث التكلفة والمدة والجودة والتخصيص
الشكل 4: مقارنة المصادر — الصين مقابل المحلي مقابل أوروبا

5. دراسة حالة — فيلا 320م² في الرياض (تجاوز 18%)

البيانات حقيقية، تم إخفاء هوية العميل والمورد.

  • المواصفات: فيلا مستقلة 320م²، 5 غرف، 4 حمامات، مسبح
  • مستوى التشطيب: متوسط-فاخر (مزيج MDF فاخر + خشب طبيعي)
  • الميزانية المخططة: 650,000 ريال
  • التكلفة الفعلية: 769,000 ريال (تجاوز 18%)

أسباب التجاوز:

  • تعديل المطبخ من MDF إلى خشب طبيعي أثناء الإنتاج (غير مخطط له): +45,000 ريال
  • تأخير تصنيع المسبح 3 أسابيع — غرامة مقاول التركيب: 31,500 ريال
  • تكاليف شحن إضافية (تعديل الحاوية): +12,000 ريال
  • نقص احتياطي: +30,000 ريال

الدروس: أي تعديل أثناء الإنتاج يكلف 3 أضعاف تكلفته لو خططت له مسبقاً. احتياطي 15% ليس رفاهية — المشروع تجاوز الميزانية رغم التخطيط الجيد. المسبح يحتاج BOQ منفصلاً.

⏱ تحليل نقطة القرار: لحظة تغيير المطبخ من MDF إلى خشب طبيعي (الأسبوع 7 من التصنيع) كانت نقطة التحول. لو تم التخطيط لهذا التعديل في مرحلة BOQ (الأسبوع 1–2)، كانت التكلفة الإضافية ستكون 15,000–20,000 ريال بدلاً من 45,000. الفرق: 25,000 ريال بسبب قرار متأخر.

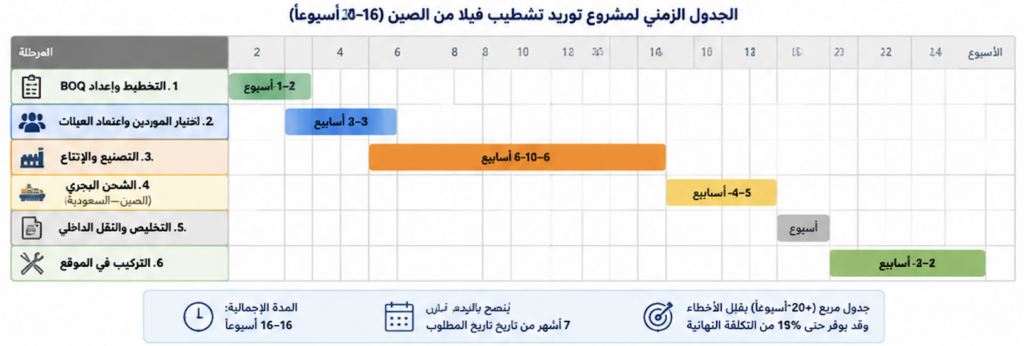

خط زمني يوضح نقاط القرار في مشروع فيلا 320م² — من التخطيط إلى التجاوز بنسبة 18%
الشكل 5: لحظة القرار الحاسمة — الأسبوع 7 من التصنيع

لو كنت مكانه، كم كانت تكلفة فيلتك؟ احصل على BOQ تقديري ←

6. أنماط الفشل الأكثر شيوعاً — وما كلفتها فعلياً

هذه أخطاء متكررة في مشاريع توريد فلل من الصين، موثقة من مشاريع حقيقية:

  • الشراء بدون BOQ كامل: مشترٍ بدأ بغرف النوم قبل حساب السيراميك والمطابخ — توقف 3 أشهر، شحن مقسم، زيادة 40% في تكلفة الشحن.
  • تجاهل التكاليف الخفية للشحن: فيلا في جدة — حساب FOB فقط. التكاليف الخفية (تخليص 11,000 + تخزين 4,500 + نقل 3,200 + تأمين 2,800) = 21,500 ريال غير متوقعة.
  • اختيار الأرخص بدون فحص: 30% من الأبواب غير مطابقة. إعادة تصنيع + شحن عاجل = 36,000 ريال. التوفير الأولي 15,000 تحول إلى خسارة 21,000.
  • عدم احتياطي زمني: جدول 14 أسبوعاً — تأخر التصنيع + الشحن = 3 أسابيع. غرامة مقاول التركيب 1,500 ريال/يوم.

القاسم المشترك: 3 من 4 أخطاء سببها نقص التخطيط وليس المورد. الأدوات الوقائية بسيطة: BOQ كامل، احتياطي مالي 15%، احتياطي زمني 3–4 أسابيع، فحص ميداني.

فريق سكاي لاين أثناء فحص الشحنة في مصنع بالصين قبل الشحن
الفحص الميداني قبل الشحن — الخطوة التي تمنع 90% من مشاكل الجودة

7. الجدول الزمني — من التخطيط إلى التركيب

المدة الإجمالية: 16–24 أسبوعاً. يُنصح بالبدء قبل 7 أشهر من تاريخ السكن المطلوب.

  • التخطيط وإعداد جدول الكميات: 1–2 أسبوع
  • اختيار الموردين واعتماد العينات: 2–3 أسابيع
  • التصنيع: 6–10 أسابيع
  • الشحن البحري (الصين—السعودية): 3–4 أسابيع
  • التخليص والنقل الداخلي: 1 أسبوع
  • التركيب في الموقع: 2–4 أسابيع

مفاضلة الوقت: جدول مضغوط (<16 أسبوعاً) يزيد احتمال الأخطاء. جدول مريح (20+ أسبوعاً) يتيح فحصاً دقيقاً. الفرق في التكلفة النهائية بين الجدولين قد يصل إلى 15%.

8. إطار القرار — اختر مسارك

أجب على 4 أسئلة لتحدد الخيار الأنسب:

  1. ميزانيتك؟ أقل من 350 ألف ← تشطيب جزئي/محلي. 350 ألف–1.1 مليون ← الصين. أكثر من 1.2 مليون ← قارن مع أوروبا.
  2. جدولك؟ أقل من 3 أشهر ← محلي. 4–7 أشهر ← الصين/أوروبا.
  3. شريك توريد؟ لا ← اختر شريكاً قبل السعر. نعم ← استخدم الجدول للتقدير.
  4. أولويتك؟ التكلفة ← الصين اقتصادي. التوازن ← الصين متوسط. الجودة الفائقة ← أوروبا.

بعد تحديد مسارك، احصل على BOQ تقديري ←

الأسئلة الشائعة

هل الأسعار تشمل التركيب في الموقع؟

لا. الأسعار FOB. الإجمالي النهائي يحتاج: شحن (3,000–5,000 دولار للحاوية)، تخليص جمركي (~5%)، وتركيب (10–15% من قيمة المواد).

ما التكلفة التي لا يتوقعها أحد؟

تخزين الحاوية في الميناء بعد الوصول — 300–500 ريال/يوم. تجنبها: ننسق في سكاي لاين تاريخ الشحن مع جاهزية موقعك قبل التحميل.

هل أحتاج مقاولاً محلياً للتركيب؟

غالباً نعم، إلا مع شريك توريد متكامل. مهم: قد يحتاج المقاول المحلي تدريباً على المواد المستوردة لأن المقاسات تختلف.

هل أسعار الصين أرخص دائماً؟

ليس دائماً. الفرق يضيق للتصميمات البسيطة جداً (5–10% فقط). الميزة الحقيقية للصين في التصميمات المخصصة والخامات الفاخرة.

ماذا لو وصلت مواد غير مطابقة؟

الفحص الميداني قبل الشحن هو الحل الوحيد. العقد الجيد ينص على: استبدال على نفقة المورد + غرامات تأخير + احتجاز 20% حتى التركيب الناجح.

حمّل قائمة التحقق PDF — مجاناً

10 بنود تغطي جميع خطوات التوريد من التخطيط إلى التركيب. استخدمها كمرجع قبل التواصل مع أي مورد.

تحميل قائمة التحقق PDF ←

الخطوة التالية — احصل على BOQ تقديري لمشروعك

أرسل مساحة فيلتك، عدد الغرف، ومستوى التشطيب المطلوب عبر نموذج التواصل — نعد لك:

  • تقدير BOQ مبدئي خلال 24 ساعة
  • مقارنة تكلفة بين فئتين من الجودة (اختيارية)
  • ورقة تحليل مخاطر أولية لمشروعك

بدون أي التزام. كل ما تشاركه يبقى سرياً.
